俄勒岡交通基建成本飆升、工期延後、資金缺口巨大
(本報綜述)俄勒岡州近年推動多項交通基建計劃,包括波特蘭I-5玫瑰區擴建工程、205高速Abernethy大橋抗震加固以及俄勒岡217公路擴建。然而,這些項目目前普遍面臨資金不足、成本暴漲及工期延後問題,引發公眾與政界對州交通政策的質疑。
玫瑰區I-5擴建:花費1.43億美元仍無動工
根據OBP新聞報道,玫瑰區5號州際高速啟動近十年來已耗資1.43億美元進行設計、規劃、社區諮詢與環境評估,但因聯邦政府撤回約四分之一資金支持,項目目前存在超過15億美元的資金缺口。州參議員戈塞克直言:“現在預算極其緊張,根本沒有額外資金可用。”
該計劃原旨在紓解全美著名交通瓶頸之一的波特蘭市中心I-5路段,並希望透過覆蓋高速公路建造可再開發的建築平台,以修復曾因高速公路建設而遭拆遷的黑人社區Lower Albina。然而,環保團體擔心擴建會加劇車流與碳排放,加上資金來源不明,項目未來仍充滿不確定性。
阿伯內西大橋抗震加固:成本翻三倍
205高速Abernethy大橋工程原預估成本2.5億美元,如今暴增至8.15億美元。項目負責人解釋,施工時發現地下儲罐、爆破殘留物及鋼結構設計錯誤,均增加成本並導致工期延誤。大橋完工時間從2025年推遲至2026年。
I-205原計劃增加第三條車道,以疏解貨運與通勤流量,但由於資金調整及州政府暫停收費計劃,擴建部分被擱置,引發地方企業界與貨運業者不滿。

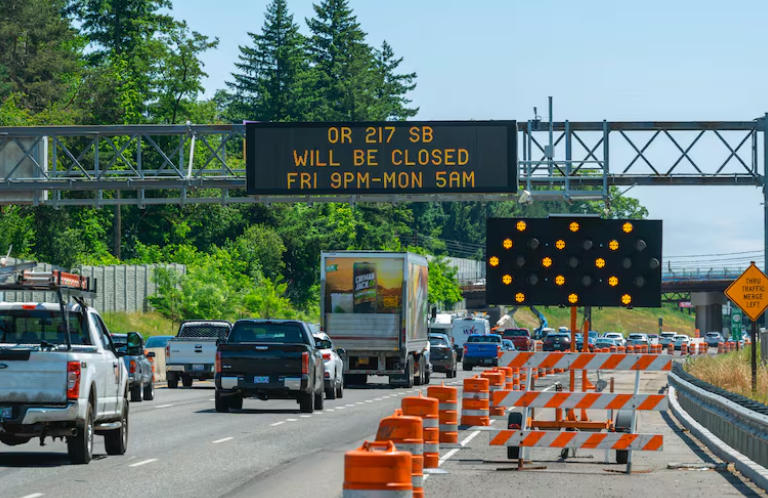

217公路擴建是唯一按計劃推進的項目
與上述兩個大型項目不同,OR-217新增匝道和輔助車道工程自2021年開工後進度順利,預計年底完工。
財政危機與政治阻力
州長蒂娜·科特克計劃於8月29日召集特別會期,以解決交通系統資金危機。由於先前未能通過包含數億美元大型建設資金的法案,數百名州交通部員工面臨裁員風險。共和黨議員則批評州政府加稅提案會加重居民負擔。
地方官員也質疑州交通廳(ODOT)管理不善,低估成本、決策透明度不足。波特蘭經濟學者科特賴特形容ODOT是“地獄廚房翻修工”,指其報價偏低但最終成本倍增。
專家指出,疫情後的通貨膨脹、施工材料短缺、勞動力成本上升及管理失誤是導致成本飆升的主要原因。雖然I-5擴建項目包含社會公平及社區重建願景,但其未來能否落實,取決於州議會是否願意補足巨額資金缺口。
如若進一步拖延,不僅會影響交通紓解與地震防護能力,還可能導致建設成本繼續攀升,讓俄勒岡州面臨“愈拖愈貴”的惡性循環。
